纳土纳天然气输抵巴淡电厂 流量达每日1500万标准立方英尺
-
2026年10月27日凌晨0时25分(印尼西部时间),PLN Energi Primer Indonesia公司(PLN EPI)通过西纳土纳输气系统(WNTS)—彭平管道成功输送纳土纳天然气,为PLN巴淡电厂提供供气支持。
【本报讯】印尼国家电力公司旗下PLN Energi Primer Indonesia公司(PLN EPI)10月27日通过西纳土纳输气系统(WNTS)—彭平管道,将纳土纳天然气输送至巴淡丹绒温章电厂,为当地发电提供燃料供应。

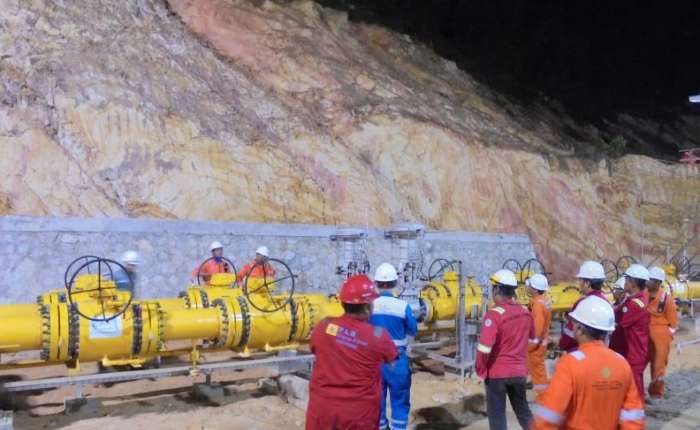

据该公司介绍,天然气于印尼西部时间当天凌晨0时25分成功输送,随后逐步提高流量,至1时01分达到每日1500万标准立方英尺。
代行PLN EPI总裁职务的拉赫马德·德万托(Rakhmad Dewanto)在当天于巴淡收到的正式声明中表示,此次输气是落实能源与矿产资源部长有关建设和运营WNTS—彭平管道任务的重要进展。
他说:“纳土纳天然气已成功输送到巴淡。WNTS—彭平管道的连接,为利用本国天然气提供了通道,以增强发电机组运行的可靠性,满足居民和企业的用电需求。”
短期内,公司希望通过这条管道,帮助满足占碑梅朗设施计划检修期间PLN巴淡电厂的用气需求。相关检修时间为2026年10月24日至11月3日。替代供气路径有助于灵活调配一次能源供应,支持巴淡电厂持续运行。
WNTS—彭平管道连接WNTS管网接入点与廖内群岛省巴淡彭平岛的陆上天然气接收设施。管道全长约4.5公里,直径16英寸,设计输送能力为每日3亿标准立方英尺,为纳土纳天然气供应国内市场、尤其是满足巴淡能源需求提供通道。
在运营许可方面,PLN EPI已取得印尼下游油气监管机构(BPH Migas)授予的管道天然气运输特别权,有效期至2046年10月17日。此外,公司取得了能源与矿产资源部于2026年10月26日签发的临时管道天然气运输经营许可证。
PLN EPI天然气与燃油业务董事埃尔玛·梅利娜·萨拉瓦蒂(Erma Melina Sarahwati)表示,各方协调对基础设施建设及此次输气发挥了重要作用,各阶段工作均重视安全、可靠性及合规要求。
从长期供气安排看,WNTS—彭平管道还将用于输送杜永区块马科气田的天然气。PLN EPI与West Natuna Exploration Limited(WNEL)于2025年7月11日签署天然气买卖协议,计划自2027年开始供气,规模为每日1.11亿标准立方英尺,期限为八年。
马科气田供气属于后续安排。公司表示,WNTS—彭平管道的连接,也为纳土纳地区新气田开发后的天然气供应国内市场提供了输送通道。(er)
