印尼巴塘托鲁水电站启动蓄水 下一步将测试发电设施
-

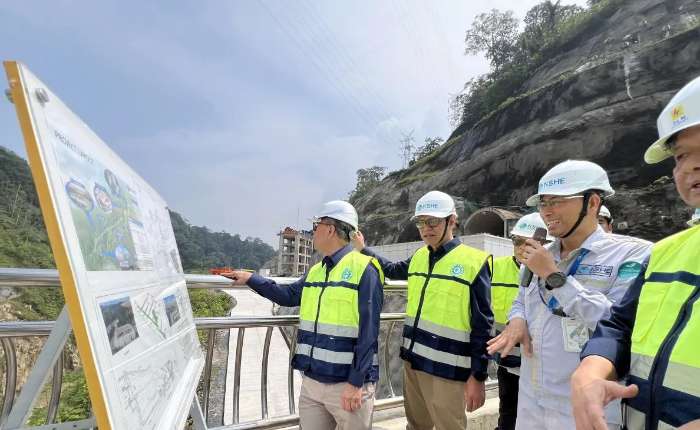

10月9日,印尼能源与矿产资源部副部长尤利奥特·丹绒(中)在北苏门答腊省南打巴努里县视察巴塘托鲁水电站大坝。
【本报讯】印尼北苏门答腊省南打巴努里县巴塘托鲁水电站10月9日启动蓄水,为后续设施测试创造条件。印尼能源与矿产资源部副部长尤利奥特·丹绒(Yuliot Tanjung)表示,蓄水完成后,项目将按既定时间表进入下一阶段。
尤利奥特10月9日在电站大坝宣布启动蓄水。他说,蓄水是测试各项设施的必要步骤:“我们今天进行的是蓄水。没有蓄水,就无法测试这里的全部设施。”
据尤利奥特介绍,后续测试将检查电站厂房能否正常运行、水位能否达到预定蓄水目标,以及电力能否经输电系统送出。他预计各项设施的测试将进行两周,并希望与蓄水有关的工作在10月底前完成。上述期限是目前的安排,设施运行情况仍有待测试确认。
巴塘托鲁水电站由北苏门答腊水电公司(PT North Sumatera Hydro Energy,简称NSHE)开发和管理,总装机容量为510兆瓦。电站设计在18时至24时的用电高峰时段充分运行,以增强苏门答腊北部电力系统的稳定性和调节能力。装机容量反映电站的设计规模,蓄水启动并不意味着电站已经按这一规模发电。
政府希望该电站投运后,在高峰时段替代部分化石燃料发电,或停用成本较高的租赁发电机组,包括柴油发电机组和燃油移动式发电机组。这些作用仍是电站投运后的预期,具体效果取决于后续运行情况。
巴塘托鲁水电站原定于2025年底投入运行,但因当年11月苏门答腊发生洪水和山体滑坡而延期。此次蓄水使项目得以开展下一阶段的设施测试;原稿尚未给出新的正式投运日期。(er)
